Indra Land Vehicles acelera su plan industrial para fabricar vehículos blindados y ya evalúa ubicaciones fuera de Asturias. La negociación con Duro Felguera por el taller de Barros en Langreo fracasó por desacuerdo en el precio. La urgencia de iniciar la producción del 8×8 Dragón antes del verano y cumplir con contratos adjudicados para 2027 impulsa la búsqueda de una nave operativa en Galicia o Castilla y León.
¿Por qué Indra abandona Asturias para su segunda planta de blindados?

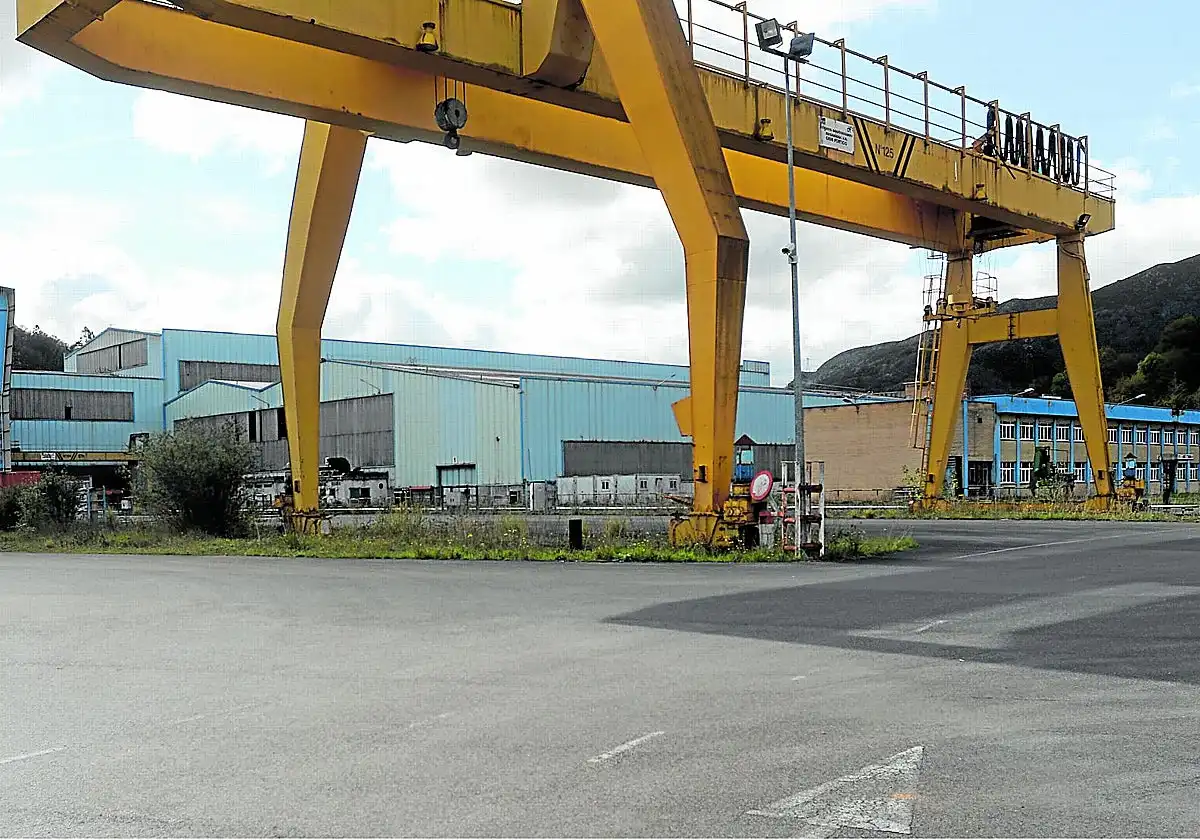

Indra necesitaba una instalación en Asturias para complementar su actividad en El Tallerón. Pero el precio exigido por Duro Felguera por ceder el taller de Barros resultó inviable. La compañía no puede esperar más: el cronograma de integración del 8×8 Dragón, liderado por el consorcio Tess Defence, exige arrancar antes del verano. Cada mes de retraso pone en riesgo compromisos contractuales con el Ministerio de Defensa.
Requisitos técnicos no negociables
La nave debe cumplir especificaciones estrictas: altura mínima para montaje de chasis blindados, superficie amplia para líneas de ensamblaje y conexión logística directa con ferrocarril y carreteras de alta capacidad. Estas condiciones reducen drásticamente el número de opciones disponibles en el mercado inmobiliario industrial.
¿Qué comunidades están en el radar de Indra?
Galicia y Castilla y León son las opciones prioritarias. Su proximidad geográfica a Asturias permite mantener la coordinación entre plantas sin incrementar costes logísticos. Además, ambas regiones ofrecen incentivos fiscales para inversiones en defensa nacional, alineadas con la Estrategia Industrial de Seguridad y Defensa 2023–2030 del Gobierno español.
¿Qué pasa con el empleo en Asturias?
La salida de Indra no supone el cierre de El Tallerón, pero sí limita su escalabilidad. La planta actual seguirá integrando el 8×8 Dragón, pero la producción de nuevos modelos —como los vehículos ligeros de reconocimiento adjudicados en 2025— se trasladará íntegramente a la nueva ubicación. Esto afecta a la proyección de 120 puestos directos previstos para 2027 en la segunda planta.
¿Cuál es el impacto económico de esta decisión?
La inversión estimada supera los 90 millones de euros. Asturias pierde una oportunidad de consolidar su polo industrial de defensa terrestre, mientras que Galicia y Castilla y León podrían captar hasta 250 empleos directos e impulsar proveedores locales. El retraso en la puesta en marcha también afecta al cumplimiento del Plan Nacional de Adquisiciones de Defensa, que prevé la entrega de 142 unidades antes de 2028.
Marco legal y contractual
Indra opera bajo el marco del Real Decreto 1033/2022, que regula la contratación pública en defensa. Sus contratos están sujetos a cláusulas de plazos vinculantes y penalizaciones por incumplimiento. La búsqueda de una nave ya construida responde a la necesidad de evitar retrasos en la ejecución de los contratos adjudicados por la Dirección General de Armamento y Material (DGAM).
¿Qué obstáculos técnicos y financieros enfrenta Indra?
La escasez de naves industriales con altura superior a 12 metros y superficie mínima de 25.000 m² es crítica. En el mercado nacional, menos del 3 % de las instalaciones disponibles cumplen estos requisitos. Además, los precios medios superan los 1.800 €/m², muy por encima del presupuesto inicial de Indra, fijado en 1.200 €/m².
Datos Clave
- Indra necesita una nave operativa antes de julio de 2026 para cumplir con el cronograma del 8×8 Dragón
- El taller de Barros en Langreo era la opción preferente, pero las negociaciones con Duro Felguera fracasaron por desacuerdo en el precio
- Galicia y Castilla y León son las alternativas más viables por cercanía logística y apoyo institucional
- La inversión total prevista supera los 90 millones de euros, con impacto directo en 250 empleos
- El retraso pone en riesgo el cumplimiento del Plan Nacional de Adquisiciones de Defensa 2023–2028
